同心協力 砥礪前行今年的七月對于南方來說更是高溫酷暑,炎熱異常,期間也會來幾場狂風暴雨洗禮著施工現場的每一位勞作者。 我們河南鑫恒基礎工程有限公司承接珠海市船舶制造有限公司地塊土壤修復項目基坑支護工程正是在這種高溫酷暑的炎熱天氣按計劃向前推進著。施工現場大家的干勁十足、熱情高漲,在炎熱的高溫下保質量、保安全、搶工期。 一、項目概況 占地面積:地塊分為三個區域,區域一面積為165㎡,區域二面積為131.24㎡,區域三面積為47800.87㎡,合計共48097.11㎡. 修復規模:根據風險評估報告,地塊土壤內鉛的人體的健康風險超過可接受水平,需進行修復或管控,土壤超標深度為0-8.5m,除0-0.5m按照0.5m分層以外,其余按照0.5-1.5m、1.5-2.5m、2.5-3.5m、3.5-4.5m、4.5-5.5m、5.5-6.5m、6.5-7.5m、7.5-8.5m每1米概劃1個超二類篩選值土層,共概劃9個超篩土層,地塊總計污染土壤修復方量為43321.35m³. 二、主基坑支護結構體系 按照基坑各部位地質條件、周圍環境和場地使用條件等不同情況綜合考慮,本工程共劃分6個支護段,各支護段支護形式如下: 支護段1、2:采用支護樁+坑內加固支護體系,支護樁樁徑1000mm,樁間距為1400mm,基坑側壁安全性等級為二級。 支護段3:采用放坡支護體系,基坑側壁安全性等級為三級。 支護段4:采用放坡支護體系,基坑側壁安全性等級為三級;4a采用SMW工法樁+平面支撐支護體系,基坑側壁安全性等級為二級。 支護段5:采用鋼板樁支護體系,基坑側壁安全性等級為三級。 支護段6:采用放坡支護體系,基坑側壁安全性等級為三級。

項目總平面圖

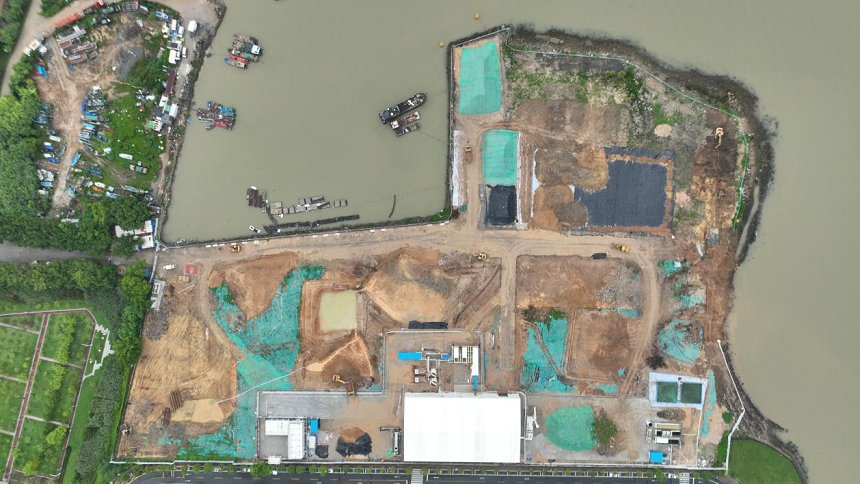

項目航拍圖 三、施工難點及措施 從航拍圖可以看出該場地兩面臨海,且七、八月份時常會有臺風天氣,這給施工安全帶來極大的風險,同時也嚴重影響著施工質量、安全和工期。
與總包對接會議

項目內部會議 本項目的施工重難點在于混凝土灌注樁及三軸攪拌樁施工。由于珠海地區7、8月份多臺風多雨,場地泥濘濕軟給施工帶來了很大困難。如何保質量、保安全、保工期必須有一套針對性的施工措施。經過我們項目管理班子對地質、項目環境、天氣等幾方面的認真仔細的研討,制定出一套切實可行的施工措施保證合同目標。 1.針對多雨天氣,首先解決場地土質軟弱的問題,保證施工道路的暢通和設備的穩定性。除現場設置有效的排水系統外,對場區道路及設備站位采取磚渣+鋼板鋪設,使施工主要場地實現了小雨不停,大雨過后無積水,設備站位不軟弱的目標。同時,配備挖掘機、履帶吊等機械以備搶險之需,并準備足夠的抗洪搶險物資。 2.針對高溫酷暑天氣,首先保證施工人員的防暑降溫。在施工現場配備充足的防暑降溫物資,如:藿香正氣水、十滴水、風油精、人丹、冰鎮綠豆水、急救包等;施工場地設置了可移動遮陽休息區,以保證機械操作人員換崗休息;施工時間避開高溫時段,做到“做兩頭,歇中間”等措施,有效的保證了施工人員高溫環境下的人身安全。 3.為保工期把三軸攪拌、鋼板樁、灌注樁施工根據場地情況搭接流水施工,有效的提高了施工效率,把臺風等惡略天氣帶來的停工影響搶出來。 4.為保證質量我們從原材料抓起,嚴禁不合格材料進場。原材進場驗收、鋼筋籠加工過程驗收、測量控制驗收、成孔驗收、混凝土質量檢查、澆筑旁站、水灰比檢測等,認真把關每一道工序,上道工序不合格絕不進行下道工序。 5.施工現場安全無小事,在設置專職安全員同時,每天對全員進行安全交底,實行全過程動態安全管理,實現每月安全達標。 6.堅持日例會制,對當天工作進行總結、復盤,發現問題及時采取措施;對于施工難點,大家集思廣益、獻計獻策,共克難關。 四、風雨彩虹 在項目經理張飛的帶領下,大家不畏高溫酷暑和臺風滋擾,團結共進,砥礪前行,用行動展現鑫恒實力,用實現合同目標彰顯鑫恒信譽。從7月1日到8月31日兩個月的時間,期間中雨、大雨、大風占約90%,還經歷了臺風“韋帕”的洗禮和考驗,保證了合同節點目標,事實證明我們的措施是有效的。 風雨彩虹,作為北方人的我們在不熟悉環境下克服一切困難,推進項目施工,實現了合同約定的節點目標,贏得了業主、監理公司的一致贊譽,彰顯了我們鑫恒人“一切為了業主,一切源于責任”高度責任心。 以下是施工現場時況
項目開工儀式
作者:盧立忠 編輯:李權穎、耿雨含 |
